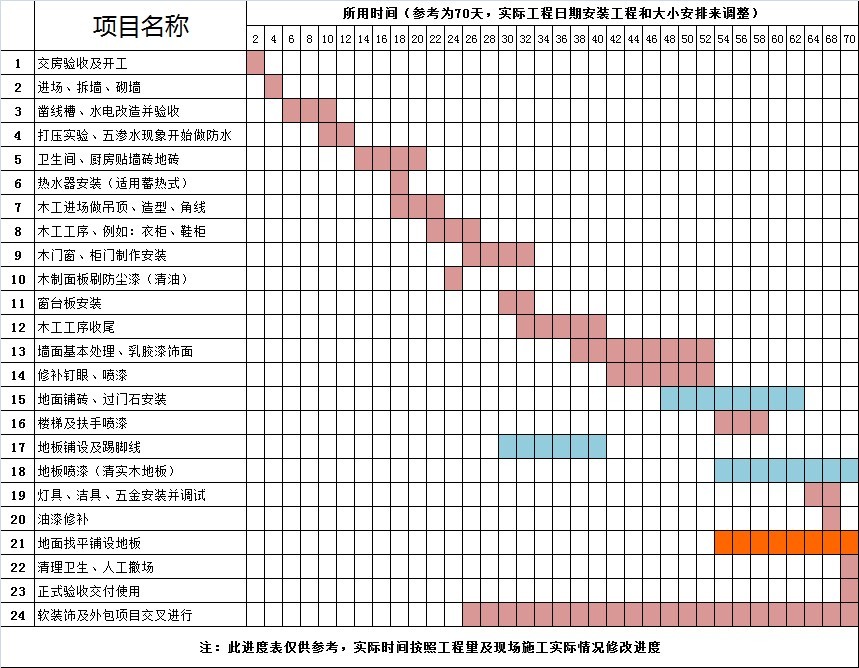

装修最怕拖工期,一看工人停工几天心里就闹得慌,担心不能按时完工。其实,有些时候停工是施工工人造成的,有些时候是工艺需要停一停。那么,大约100平方的房子,这个装修工期通常是多少呢?怎样才能知道施工进度是在可控范围呢?看懂下面这张工程进度表,你心里就有底了。

一般来说,中小型房子装修的工期是70个工作日,如果小区物业不允许周末施工,那就要90天,即三个月左右。有些装修公司号称30天完工,虽然工期短,其实也有不好的地方,有些工序就必须要这么长的时间,如缩短时间,反而造成装修质量不好,适得其反。下面简单剖析各大环节的工艺、工序和工期,希望对大家有帮忙。
一、打拆砌墙环节,一般2至3天
二手房或旧房改造,这个环节是必不可少的。如果是毛坯房,时间能够更短,缩至一天。

二、水电改造工程,一般5至10天
装修最要害的一个工序是水电工程,在地面、墙面、顶面开槽布管布线,布线管原则是横平竖直。这个环节,一般包含防水工程,须做防水位置有卫生间、厨房、和阳台,一般卫生间防水墙面防水做到1.8米高,厨房防水0.5米高。防水做好后,要做48小时的闭水测试,才验收。

三、厨房和卫生间贴地砖和墙砖,一般6至8天
如贴砖过程有拼花、腰线、斜铺等工艺,这个工期还会多两三天。

四、天花吊顶订制造型,一般要15天
这个环节要看这些造型工艺的复杂程度,越复杂工期越长一些。订制家具一般也要这个环节进行施工。

五、墙面顶面刷漆,至少要15天
这道工序最容易让人掉坑里,正常的刷漆工艺要一底两面,即刷一次底漆待晾干后,刷一次面漆待干后,再刷第二次面漆。这样才能达到好刷漆质量保证。

六、铺贴墙地砖,一般10至15天
铺砖讲究平整有序、坚固无空鼓。验收时特别要注意空鼓及花纹拼接问题。

七、用具安装工程,一般5-7天
这里包括五金挂件,洁具,灯具的安装,业主配合工期及时准备好相应的材料,这个环节安装起来更畅快。装修完记得做一次彻底的竣工保洁,这样才搬家具家私进屋里,通风晾放一段时间才进住。
